Lucrările la noul CET din Constanța avansează. Ce prevăd

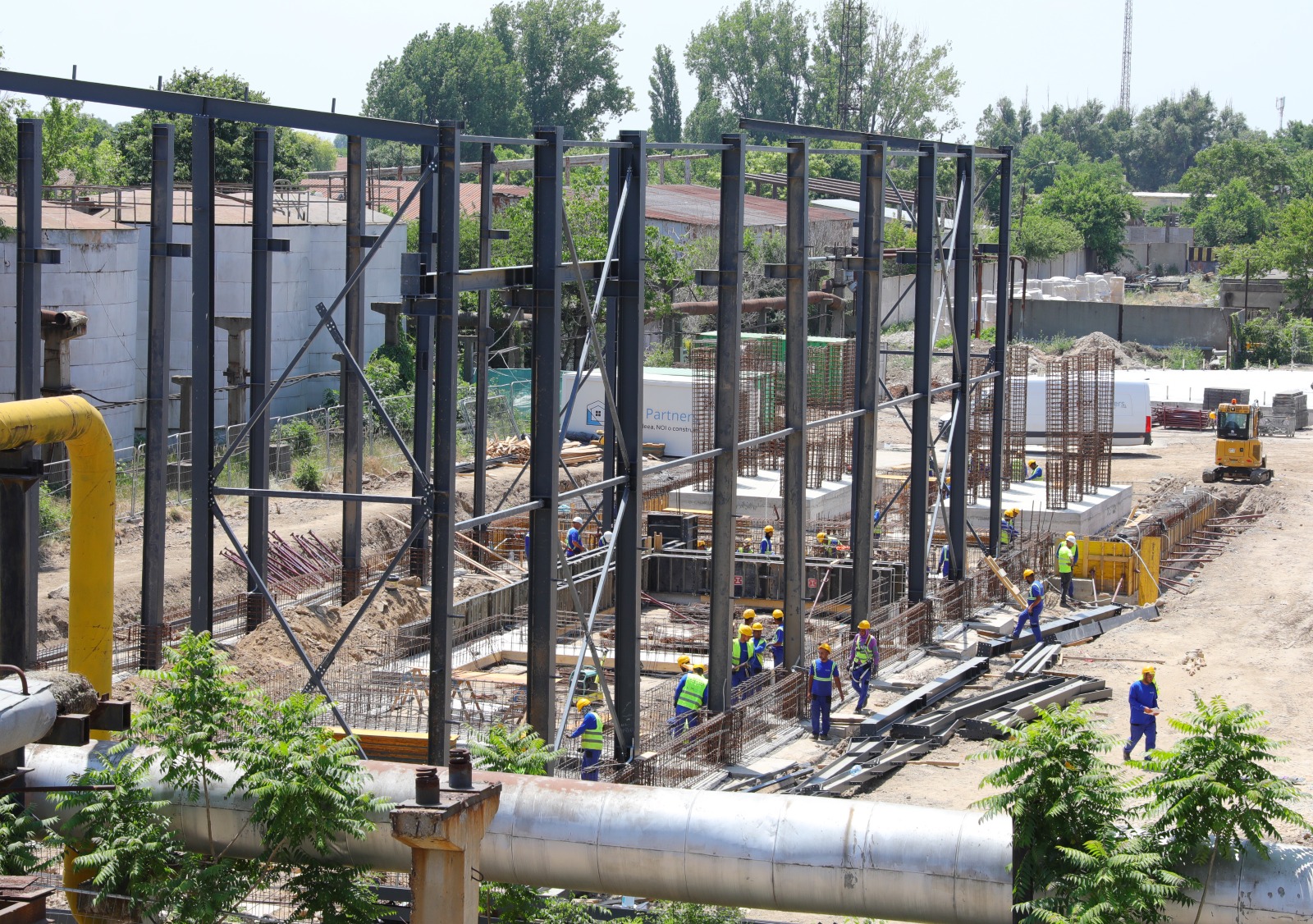

Potrivit Primăriei Constanţa, lucrările la noua centrală termoelectrică în cogenerare avansează conform calendarului, echipele implicate lucrând constant pentru livrarea unui sistem performant de producere a energiei termice și electrice. „A fost turnat radierul (586 mc de beton) pentru acumulatorul de căldură, după finalizarea lucrărilor de armare și cofrare. De asemenea, s-a finalizat montajul structurii metalice a clădirii cazanelor pe gaz, iar în prezent se montează…
